La rénovation du quartier Claires-Fontaines

Le quartier Claires-Fontaines a été construit dans les années 1960. A l’époque, tout était pensé pour la voiture. La place du piéton et du cycliste n’avait pas l’importance qu’elle a aujourd’hui.

La rénovation de Claires-Fontaines porte sur l’ensemble des espaces publics du quartier. L’évolution la plus importante réside dans la création d’un cœur de quartier piéton. La demande des habitants de créer des espaces de rencontres et un esprit « village » se traduit par l’aménagement d’une place entièrement piétonne devant le FJT, le point J et l’école. Deuxième grande évolution, la grande aire de jeux, située entre la rue Messac et la rue du Parc, a été entièrement repensée. Elle accueille des aires de jeux rénovées pour tous âges, des tables de pique-nique, un verger, et des potagers partagés. Une nouvelle voie de circulation relie la rue Messac à l’avenue de la République. Les autres espaces publics sont rénovés de manière à faciliter les déplacements piétons et cyclistes et, l’accessibilité des personnes à mobilité réduite. Les végétaux sont renouvelés et renforcés, le mobilier urbain et l’éclairage publics modernisés. Enfin, des solutions innovantes de traitement des ordures ménagères ont été installées.

En parallèle, la SA HLM Coutances-Granville a lancé un grand programme de rénovation d’immeubles d’habitation sur le quartier ainsi que du Foyer des Jeunes Travailleurs (FJT). L’école Claires-Fontaines a aussi été entièrement rénovée. De plus, une chaufferie bois et un réseau de chaleur urbain ont été créés.

TRAVAUX FINALISÉS

Dans le cadre de l’amélioration de l’aménagement urbain de la ville, les travaux qui avaient repris le 17 mars 2025 sur la rue du Docteur Guillard, une partie de la rue Régis-Messac et la place centrale entre le FJT et le Point J se sont achevés en septembre 2025.

Les aménagements réalisés comprennent :

  • La réfection des trottoirs et des voiries, assurant désormais la sécurité et le confort de tous ;
  • Le câblage et la pose de l’éclairage public, afin d’améliorer la visibilité et la sécurité nocturne ;
  • L’aménagement d’un arrêt pour le COSIBUS, facilitant ainsi les déplacements en transports en commun ;
  • L’ajout d’un emplacement dédié à la collecte des déchets, pour une gestion plus pratique et écologique ;
  • La finalisation de l’esplanade devant le FJT, créant un espace convivial et moderne ;
  • L’aménagement définitif de la place centrale entre le FJT et l’école, offrant un lieu de rencontre agréable et fonctionnel pour les riverains ;
  • Des aménagements paysagers et des plantations qui viennent embellir cet espace, contribuant à la qualité de vie et à l’esthétique de la ville.

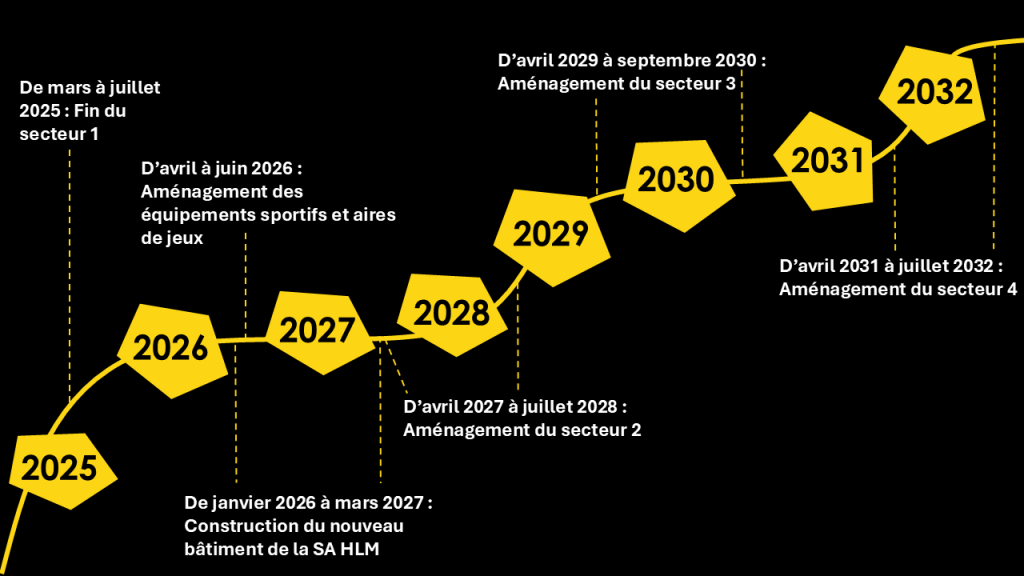

Retrouvez ci-dessous une frise sur la suite des travaux prévus jusqu’en 2032 :

Quelques chiffres :
> Le coût global du projet s’élève à 8 millions d’euros TTC
> 4 phases de travaux sont annoncées : phase 1 secteur sud-est, du collège à l’école Claires-Fontaines ; phase 2 secteur sud-ouest, rue du Dr Guillard ; phase 3 secteur nord-ouest, ruche et rue Messac ; phase 4 secteur nord-est, rue du Parc.
